截止7月18號南海擴建工程與北環河工程進展情況
時間:2010-07-20 00:00 來源:濱州水務 作者:
南海擴建筑壩工程全部完成
北環河砌石工程接近尾聲

      在各級領導的關心和相關部門的大力支持下,濱州水務集團攻堅破難、嚴格管理、科學調度,經過參建各方的共同努力,南海擴建筑壩及頂管工程已全部完成,北環河治理砌石工程已接近尾聲,并實現了高質量、高速度的目標。
      一、南海擴建工程:

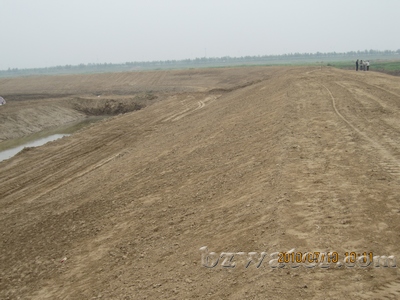

     圍壩施工工程于5月3日開工,取土場清表、圍壩清基、圍壩填筑等土方工程均已全部完成,完成總量分別為42.96萬㎡、14.85萬m3、48.4萬m3;張肖堂干渠及截滲溝開挖3180m,尚有410米未完,預計7月21號左右全部完成。土工布進場62捆,面積為37200㎡。一標段景觀平臺筑壩完成2萬m3,完成80%,片石已進場2200m3。下一步將進入景點布設、土方外運、水庫及張肖堂干渠襯砌階段。
      取土場排水:已開挖排水溝7條,長約2930米,開挖土方量為80645 m3,(一期開挖排水溝已完成)排水量達321.6萬m3。
      襯砌工程:混凝土預制板4000m3已全部預制完成。
      頂管工程:目前已完成頂管112m(直徑200mm×2根),全部貫穿渤海十八路,完成總工程量的86%,十八路兩側明管下放具體事宜尚需進一步商討。

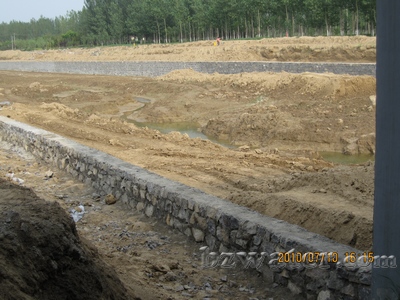

      二、北環河治理工程:該工程于6月14日開工,土方開挖及淤泥外運總量分別為84322.4 m3與51681.6 m3;料石進場2121.2m3,塊石進場10768m3;料石鏨花9632.2㎡;擋土墻施工11480m3,完成總量的95%。渤海15-1路西側做200m樣板段,護岸石進場130.31噸、草坪石進場35.57噸。
      目前,兩項工程雖已取得階段性勝利,除張肖堂干渠及截滲溝局部未洗坡、2+022處需換土修坡外,南海擴建土方工程已基本完成。土工布及石料已部分進場,施工各參與方正在研究垂直鋪塑及襯砌工程的具體事宜。由于北環河十八路橋西200m作設計變更,需要向南遷占約3300㎡,目前遷占問題基本解決,其余各項施工順利進展。濱州水務集團公司將本著對社會、人民高度負責的態度,始終如一地把好質量關,確保工程高質量、高標準按時完成。
